Erkundung des Untergrunds

Partner

SWM (Leitung), EWG, TUM

Zeitplan

Hauptbearbeitungszeitraum: 2024-2026

Kurz & Knapp

Die Genehmigungseinholung für die Messkampagne ist bereits weit fortgeschritten. Parallel dazu laufen zahlreiche Vorarbeiten im Messgebiet, darunter die Vermessung und Markierung der Anregungspunkte, Kampfmittelsondierungen, die Auslage der Geophone sowie Nahlinienmessungen.

Seit dem 20. August erfassen die Vibrotrucks die seismischen Daten im Projektgebiet. Ausgehend vom Süden des Projektgebiets werden die seismischen Messungen schrittweise über die gesamte Messfläche durchgeführt (siehe Blockzeitplan). Die auf dieser Seite dargestellten Einsatzbereiche zeigen, wo die Fahrzeuge aktuell unterwegs sind oder in den kommenden Tagen erwartet werden. Die vollständige Vermessung eines Bereichs nimmt in der Regel mehrere Tage in Anspruch.

Folgt uns weiterhin auf unseren Social-Media-Kanälen, um keine Neuigkeiten zu verpassen und exklusive Einblicke hinter die Kulissen der wahrscheinlich weltweit größten 3D-Seismik-Kampagne für die Geothermie zu erhalten.

Du bist Anwohner*in und hast Fragen zur Messung? Schau in unsere FAQs – dort haben wir die wichtigsten Informationen rund um die Seismik für dich zusammengestellt.

Aktuelle Arbeiten:

Genehmigungseinholung

90%

Vorbereitung Mannschaft & Equipment

100%

Vorarbeiten im Untersuchungsgebiet

45%

Feldmessung

1%

Einsammeln der Geophone

0%

Auswertung der Messdaten

0%

Was zeigt die Karte?

Die GIGA-M-Seismikkampagne zählt zu den größten 3D-Vibroseismik-Projekten für Geothermie weltweit. Auf einer sehr großen Messfläche laufen zahlreiche Arbeitsschritte parallel. Da sich Planungen durch Wetter, Verkehr oder örtliche Gegebenheiten kurzfristig ändern können, stellen wir die aktuellen Aktivitäten und Prognosen transparent in dieser Karte dar. Wir empfehlen, regelmäßig vorbeizuschauen, um über die Arbeiten in deiner Umgebung informiert zu bleiben.

Hinweis: Die dargestellten Flächen sind bewusst vereinfacht und dienen der Orientierung. Die tatsächliche Durchführung der Vorarbeiten und Messungen erfolgt stets unter Berücksichtigung der lokalen Genehmigungslage, geltender Auflagen sowie notwendiger Abstimmungen mit Grundstückseigentümer*innen, Kommunen und Behörden.

Legende

  • Gelb

    Vorarbeiten als Nächstes
    Diese Flächen zeigen, wohin sich die Vorarbeiten voraussichtlich als Nächstes verlagern werden. Außerhalb der dargestellten Bereiche sind aktuell keine Vorarbeiten geplant. Aktualisierung: wöchentlich.

  • Rot

    Vorarbeiten aktiv
    In diesen Bereichen laufen derzeit Vorarbeiten für die spätere Seismikmessung. Dazu gehören die Vermessung und Markierung von Messpunkten, Kampfmittelsondierungen, Nahlinienmessungen sowie die Auslage von Geophonen. Anwohnerinnen und Anwohner können hier vermehrt Mitarbeitende von DMT oder Partnerunternehmen antreffen. Die Arbeiten erfolgen überwiegend zu Fuß oder mit kleineren Fahrzeugen und dienen der Vorbereitung der späteren Messkampagne. Aktualisierung: täglich.

  • Violett

    Messungen heute geplant
    Voraussichtlicher Einsatzbereich der Vibrotrucks für den aktuellen Tag. Da es sich um eine Prognose handelt, können kurzfristige Änderungen auftreten. Der angegebene Bereich wird voraussichtlich befahren, jedoch nicht zwingend an einem Tag vollständig vermessen. Die vollständige Erfassung eines Bereichs dauert in der Regel mehrere Tage. Aktualisierung: täglich.

  • Türkis

    Messungen abgeschlossen
    In diesen Bereichen wurden die seismischen Messungen mit den Vibrotrucks bereits erfolgreich durchgeführt. Aktualisierung: täglich.

Wo machen wir 3D-Seismik

Das Gebiet der GIGA-M 3D Seismik erstreckt sich über eine Fläche von ca. 1100 km2 im Großraum München. Innerhalb dieses Gebietes wurden in der Vergangenheit bereits mehrere Messungen unternommen. Diese Messungen sind als blaue Fläche dargestellt. Damit werden die Lücken in der Seismik Abdeckung in der Region geschlossen.

Mehr Infos zur Seismik findest du hier:

Seismik FAQ

Problem entdeckt? Wir kümmern uns.

Bei seismischen Messungen kann es vorkommen, dass Messtrupps Spuren hinterlassen (z. B. Fahrspuren oder leichte Bodenverdichtungen). In seltenen Fällen können auch Auswirkungen durch Vibrationen auftreten.

Deshalb werden unsere Vibro‑Trucks von speziell geschultem Personal begleitet. Die Arbeiten werden kontinuierlich dokumentiert und überwacht. Wenn dir Veränderungen oder mögliche Schäden auffallen, melde dich bitte bei uns. Wir prüfen den Sachverhalt sorgfältig und sorgen für eine faire und verlässliche Lösung.

muenchen@ips-celle.de kontakt@giga-m.de

Warum 3D-Seismik?

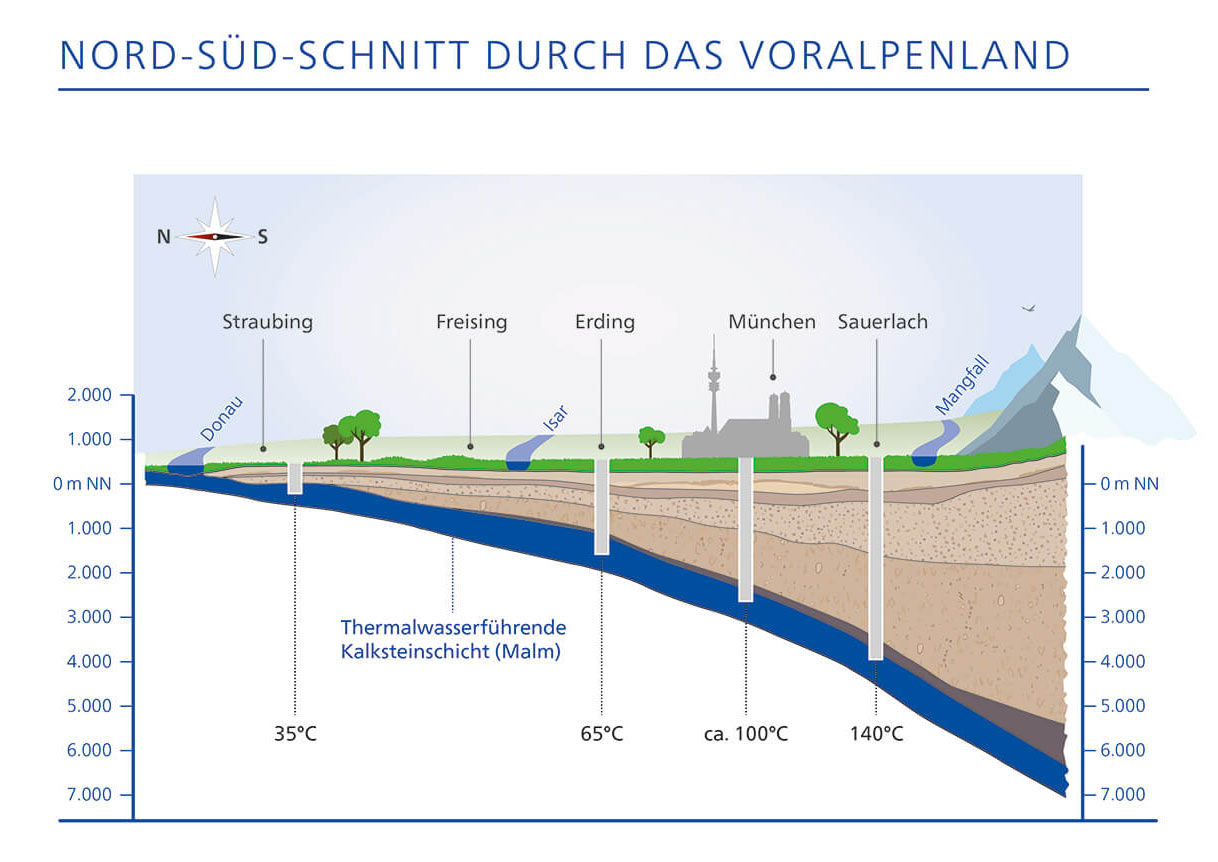

Für die Tiefe Geothermie in München fördern wir heißes Wasser aus einer tiefen Gesteinsschicht. Eine gute Kenntnis dieses Reservoirs ist wichtig, um die Risiken einer Bohrung zu verringern und die Chancen auf Fündigkeit zu erhöhen.

Da sich diese Gesteinsschicht im Großraum München in 2-5 km Tiefe befindet, ist die 3D-Seismik die am besten geeignete Untersuchungsmöglichkeit. Mit Ihr kann das Reservoir großflächig untersucht werden.

Durch die Kombination mit den Erkenntnissen aus bereits bestehenden Bohrungen und früheren Messungen kann so ein genauer Blick in das Reservoir geworden werden, ohne es wirklich zu sehen.

Was sind 3D-seismische Untersuchungen?

Eine seismische Untersuchung ist vergleichbar mit einem Ultraschall für den Boden. Ein Vibrator (die „Schallquelle") bringt Vibrationen in den Boden ein. Diese werden durch das Gestein reflektiert und mit Geophonen (die „Empfänger") aufgezeichnet.
Die unterschiedlichen physikalischen Eigenschaften der Gesteinsschichten sorgen für unterschiedliche Geschwindigkeiten der Schallwellen. Mithilfe dieser Unterschiede kann ein genaues 3D-Bild der Zusammensetzung des Untergrunds erzeugt werden.

Wie läuft 3D-Seismik ab?

Im ersten Schritt holt ein Generalunternehmer Betretungserlaubnisse von Flächeneigentümer*innen ein.

Anschließend werden die sog. Seismiktrucks (LKWs mit Vibratoren) an vorher festgelegten Orten die Vibration in das Erdreich einbringen.

Die Geophone sind gleichzeitig an festen Standorten platziert und zeichnen auf. Sie werden regelmäßig ausgelesen. Die neu gewonnenen Seismikdaten ergänzen bestehende Datensätze aus dem Großraum München und werden anschließend gemeinsam ausgewertet.

© DMT GROUP

Was passiert nach der Seismik?

Bis zum Projektende (vsl. Mitte 2028) wird erstmals ein umfassendes geologisches 3D-Modell des Münchener Untergrunds erstellt. Es wird über das Landesamt für Umwelt (LfU) kostenfrei bereitgestellt und unterstützt Kommunen, Behörden und Projektentwickler bei der Planung zukünftiger Geothermieprojekte. Für Kommunen im Großraum München besteht zudem die Möglichkeit, die Nutzung von Seismikdaten bei uns anzufragen. Dabei setzen wir auf eine faire und partnerschaftliche Kostenteilung – nicht auf Gewinnerzielung.

Wer macht 3D-Seismik?

Die Auftraggeber für die 3D-Seismikmessungen sind die SWM (Stadtwerke München) und die EWG (Energie-Wende-Garching).

Zusammen beauftragen die beiden kommunalen Unternehmen einen Dienstleister, der die Messungen durchführt und Erlaubnisse einholt, einen Naturschutzgutachter und Naturschutzbegleiter sowie die geophysikalische Fachbegleitung während der Messarbeiten.

Auf behördlicher Ebene wird die Messkampagne vom Bergamt Südbayern federführend begleitet. Das Bergamt Südbayern ist dafür zuständig, dass die notwendigen Auflagen erfüllt werden, die zur Genehmigung notwendig sind.

Gerne beantworten wir weitere Fragen über -
